Nach der erfolgreichen Umleitung der Salzach im Februar 2025 und der Inbetriebnahme der Turbinen im April 2025 lag der Fokus in den vergangenen sechs Monaten auf der ökologischen Neugestaltung des Verbindungsgewässers im alten Flussbett sowie auf den Tiefbau- und Straßenarbeiten zur Fertigstellung der Kraftwerkszufahrten.
Zudem wurde die Bodenaushubdeponie fachgerecht ausgeformt und alle in Anspruch genommenen Flächen umfassend rekultiviert.

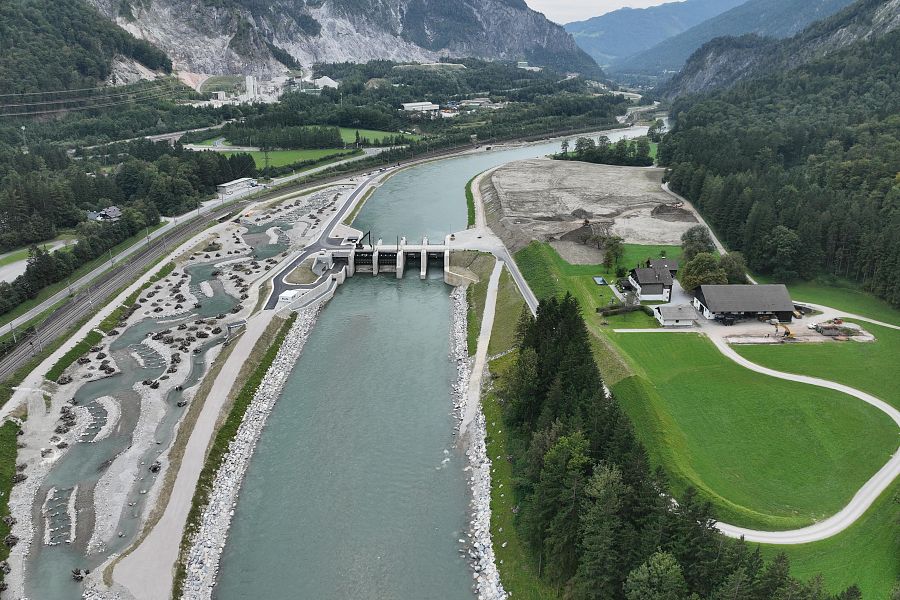

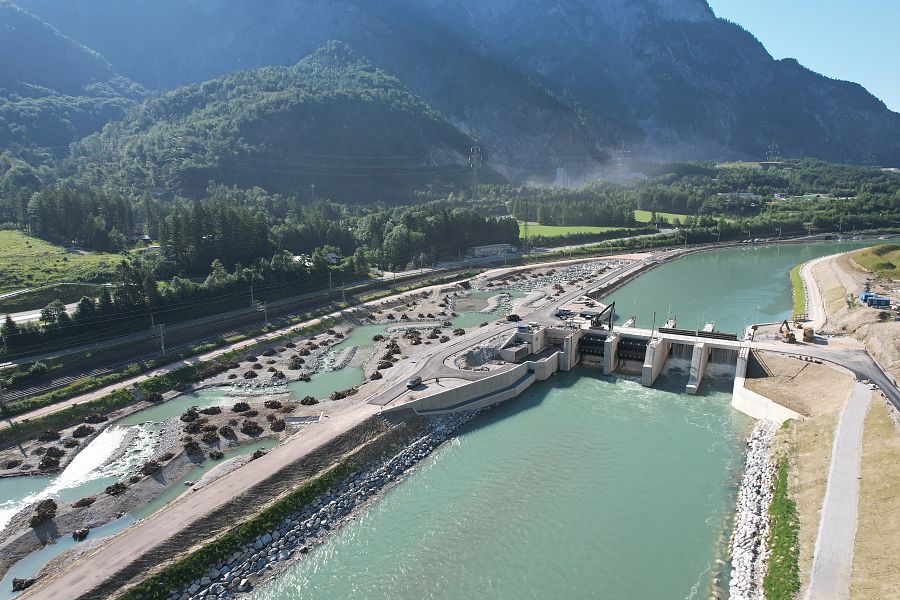

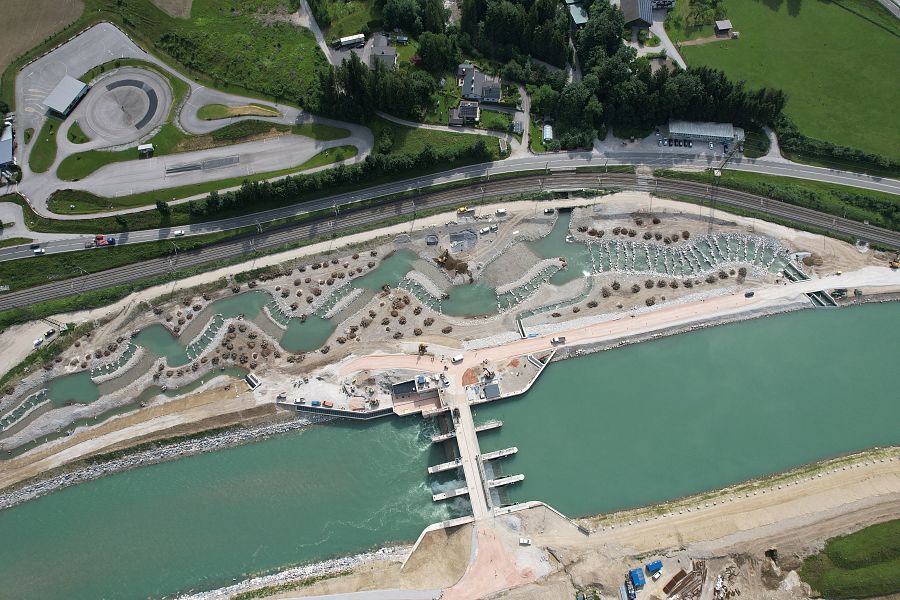

Ergänzend zu den bereits errichteten technischen Fischwanderhilfen entstand mit dem neuen Verbindungsgewässer eine natürliche Umgehungsmöglichkeit für Fische. Dieses ökologisch gestaltete Gewässer bietet künftig zahlreichen Tierarten über und unter Wasser einen wertvollen Lebensraum und bildet das zentrale Element zahlreicher ökologischer Maßnahmen im rund sechs Kilometer langen Projektgebiet. So entsteht ein neuer Lebensraum für Frösche, Libellen, Vögel und eine vielfältige Pflanzenwelt.

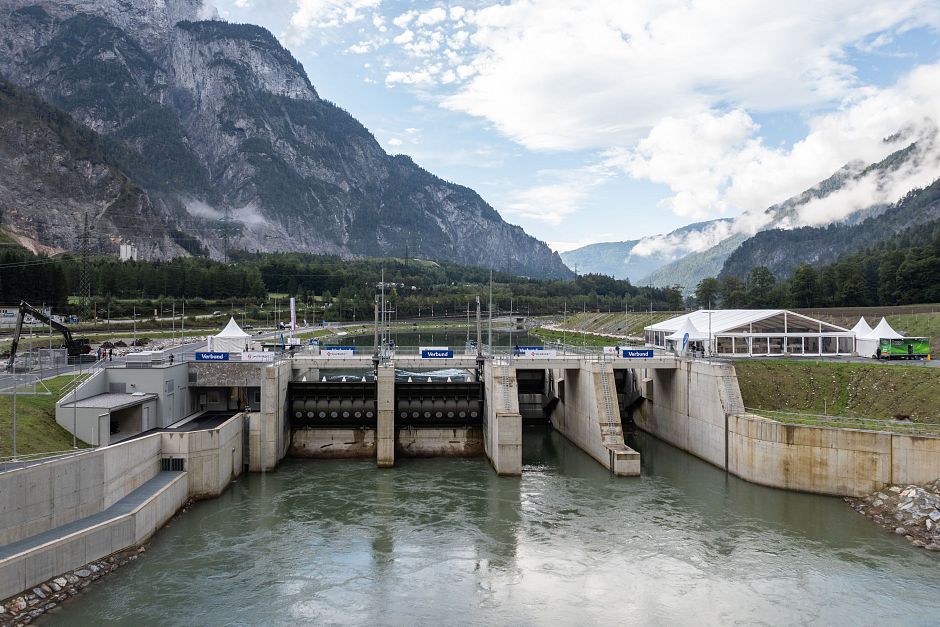

Am 26. September wurde das Salzachkraftwerk Stegenwald nach nur 2,5 Jahren Bauzeit feierlich eröffnet. Mit einer jährlichen Stromproduktion von fast 74 Gigawattstunden kann das Kraftwerk den Bedarf von rund 20.000 Haushalten decken. VERBUND und Salzburg AG investierten insgesamt rund 100 Millionen Euro in dieses Großprojekt.
Technische Daten:

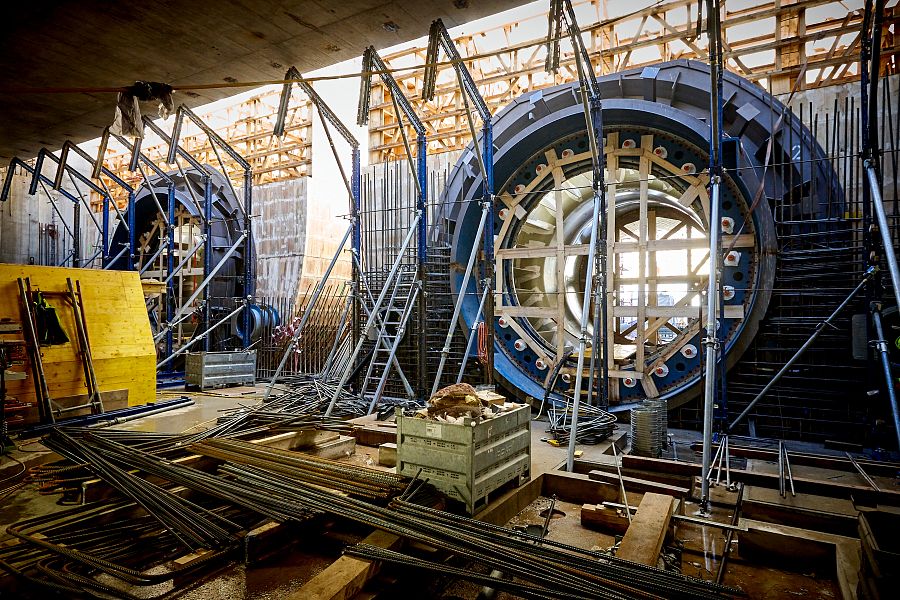

- Krafthaus: Zwei horizontal liegenden Kaplan-Turbinen
- Wehrverschlüsse: 2 Drucksegmente mit aufgesetzter Klappe je 10,0m
- Wehrverschlüsse über den Turbinen: 2 Stauklappen je 11,0m Breite
- Ausbauwassermenge Turbinenbetrieb: 203m³/s
- Fallhöhe bei Ausbauwassermenge: 8,09m
- Engpassleistung: 14,3MW
- Regelarbeitsvermögen: 72,8GWh
- Länge Rückstaubereich: rd. 3,3km
- Länge Unterwasserbereich: rd. 2,4km
Bautechnische Eckdaten:
- Erdbewegung 685.000m3
- Wasserbausteine 240.000to.
- Beton 32.000m3
- Schalung 30.000m2
- Baustahl 3.500to.
- Spundwandsicherung 7.000m2 mit Lmax = 21,20m
- DSV-Sohlsäulen 700 Stk.
- Bohrpfähle 92 Stk., d=120cm
- Zwickelsäulen 91 Stk.
- Litzenanker 139 Stk.
